Калькулятор асфальта

Считает, сколько тонн асфальтобетонной смеси нужно на площадку, двор или дорожку: расход на 1 м², объем в кубах, тоннаж каждого слоя и число самосвалов. Работает и с асфальтовой крошкой, и с холодным асфальтом в мешках

ГОСТ 9128-2013 Тонны и м³ Два слоя Крошка и холодный асфальт
Параметры
м
м
м²
Значение в м³ или в тоннах - по выбранному направлению
см
Тротуар 3-4 см, двор и парковка 5 см, дорога 5-7 см
см
%
Потери при укладке и подгонке толщины
Уточнить расчет
кг/м²
Подгрунтовка основания: 0,3-0,8 кг/м². 0 - не считать
см
Толщина подстилающего слоя щебня. 0 - не считать
₽/т
Своя цена: базы цен мы не ведем
Асфальта с запасом
-
    Расчет ориентировочный. Фактический расход зависит от типа смеси, коэффициента уплотнения катком и ровности основания. Асфальтобетонные смеси - по ГОСТ 9128-2013, устройство покрытий - по СП 78.13330.2012. Плотность конкретной смеси уточняйте в паспорте на асфальтобетонном заводе

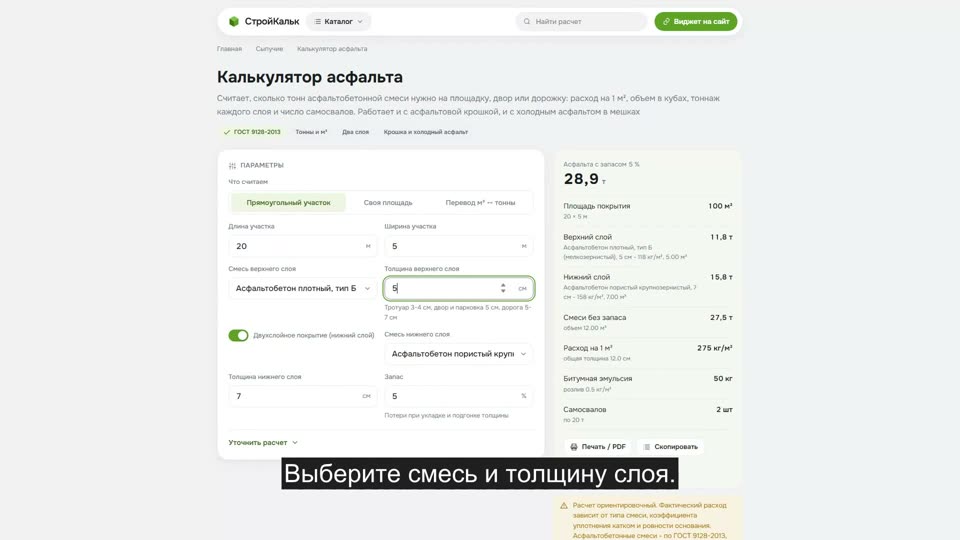

    Как рассчитать асфальт в калькуляторе

    Как пользоваться калькулятором

    1. Задайте площадь

      Длину и ширину участка в метрах - или сразу площадь в квадратных метрах, если она уже известна

    2. Выберите тип смеси

      Плотный мелкозернистый тип Б - верхний слой дорог и парковок, песчаный - тротуары и дворы, пористый - нижний слой

    3. Укажите толщину слоя

      Для пешеходной дорожки хватает 3-4 см, для двора и легковой парковки - 5 см, для проезда грузовиков нужны два слоя по 5-7 см.

    4. Включите второй слой

      Настоящее покрытие делают двухслойным: пористый низ и плотный верх. Калькулятор посчитает тоннаж каждого слоя отдельно

    5. Заберите результат

      Тонны смеси, объем в м³, расход на 1 м², битумная эмульсия и число самосвалов. Расчет можно распечатать или отправить ссылкой

    Формула расчета асфальта

    Асфальт продают тоннами, а укладывают квадратными метрами - поэтому весь расчет сводится к переводу площади в массу через толщину и плотность:

    Если покрытие двухслойное, каждый слой считают отдельно - у пористой смеси нижнего слоя своя плотность (2,25 т/м³), у плотной верхней своя. Потом массы складывают и добавляют 5 % запаса: часть смеси уходит в неровности основания и на подгонку толщины по краям

    Пример расчета

    Задача. Заасфальтировать въезд 20 × 5 м. Покрытие двухслойное: низ - пористый асфальтобетон 7 см, верх - плотный тип Б 5 см. Запас 5 %

    Площадь. 20 × 5 = 100 м²

    Нижний слой. 100 × 0,07 = 7 м³ × 2,25 т/м³ = 15,75 т (157,5 кг на 1 м²)

    Верхний слой. 100 × 0,05 = 5 м³ × 2,35 т/м³ = 11,75 т (117,5 кг на 1 м²)

    Итого. 15,75 + 11,75 = 27,5 т. С запасом 5 %: 27,5 × 1,05 = 28,88 тонны. Общий расход - 275 кг смеси на квадратный метр

    Битумная эмульсия. 0,5 кг/м² × 100 м² = 50 кг на подгрунтовку основания

    Машины. 28,88 т - это два самосвала по 20 тонн (или один 20-тонник и один 10-тонник)

    Плотность смесей и расход на 1 м²

    Колонка "кг/м² на 1 см" - рабочая: умножьте ее на толщину слоя в сантиметрах и получите расход на квадратный метр. Плотность дана для уплотненного катком покрытия

    Асфальтобетонные смеси по ГОСТ 9128-2013: плотность и расход
    Смесь Плотность, кг/м³ кг/м² на 1 см Толщина слоя, см Где применяют
    Асфальтобетон плотный, тип Б (мелкозернистый) 2350 23,5 4-5 верхний слой дорог, парковок, площадок
    Асфальтобетон плотный, песчаный (тип Г, Д) 2300 23,0 3-4 тротуары, дворы, пешеходные дорожки
    Асфальтобетон пористый крупнозернистый 2250 22,5 6-8 нижний слой покрытия, основание
    Асфальтобетон высокопористый 2200 22,0 8-10 основание под тяжелый транспорт
    Щебеночно-мастичный ЩМА-15 2400 24,0 4-5 верхний слой трасс с высокой нагрузкой
    Литой асфальтобетон 2450 24,5 3-4 мосты, ямочный ремонт, тротуары
    Холодный асфальт (в мешках) 2000 20,0 2-5 ямочный ремонт своими руками, зимой
    Асфальтовая крошка (уплотненная) 1900 19,0 5-10 дорожки, отсыпка проездов, парковка на даче

    Сколько асфальта нужно на 1 м² по толщине

    Для плотного асфальтобетона типа Б (2 350 кг/м³):

    Толщина, смкг на 1 м²т на 100 м²Где применяют
    370,57,05Пешеходная дорожка, тротуар
    4949,4Двор, тротуар с заездом
    5117,511,75Парковка, въезд, дворовый проезд
    614114,1Верхний слой дороги
    7164,516,45Нижний слой двухслойного покрытия
    1023523,5Основание под тяжелый транспорт

    Какая толщина асфальта нужна

    Меньше 3 см плотную смесь не кладут: слой должен быть минимум в 2,5-3 раза толще максимального зерна щебня в смеси, иначе покрытие раскрошится

    Асфальтовая крошка и холодный асфальт

    Асфальтовая крошка - фрезерованный старый асфальт. После укатки она весит около 1 900 кг/м³, то есть 19 кг на 1 м² при слое 1 см. На дачную дорожку слоем 7 см уйдет 133 кг/м². Крошку укладывают на уплотненное щебеночное или песчаное основание и обязательно проливают и укатывают - за счет остатков битума она схватывается на солнце за пару недель

    Холодный асфальт продается в мешках по 25 кг и нужен для ямочного ремонта. Расход - примерно 100 кг на 1 м² при слое 5 см, то есть 4 мешка. Укладывают с горкой: смесь садится примерно на четверть при трамбовке, поэтому в яму насыпают на 25 % больше ее глубины

    Частые ошибки

    Частые вопросы

    Умножьте толщину слоя в метрах на плотность смеси. Плотный асфальтобетон весит 2 350 кг/м³, значит слой 5 см дает 0,05 × 2 350 = 117,5 кг на 1 м². Проще запомнить: 23,5 кг на каждый сантиметр толщины
    При стандартной толщине 5 см - около 118 кг смеси на квадратный метр. При 4 см - 94 кг, при 7 см - 165 кг. Для асфальтовой крошки цифры меньше: 19 кг на 1 см толщины
    Тонны = площадь × толщина (в метрах) × плотность (в т/м³). Для площадки 100 м² со слоем 5 см: 100 × 0,05 × 2,35 = 11,75 тонны. Добавьте 5 % запаса на потери при укладке
    Расход = толщина слоя в см × 23,5 кг (для плотного асфальтобетона типа Б). Для песчаного типа Г - 23 кг на см, для ЩМА - 24 кг, для литого асфальта - 24,5 кг
    В кубометре уплотненного асфальтобетона 2,3-2,4 тонны. Для плотного типа Б берут 2,35 т/м³. Обратно: тонна асфальта - это примерно 0,43 м³ уложенного покрытия
    Формула одна: масса = толщина × плотность. Толщину переводим в метры: 5 см = 0,05 м. Умножаем на 2 350 кг/м³ и получаем 117,5 кг/м². Калькулятор выше делает это сразу для двух слоев
    Яму очищают от мусора и воды, края подрезают до прямых, грунтуют битумной эмульсией. Смесь укладывают слоями по 3-5 см с запасом по высоте 25 % на усадку и трамбуют виброплитой или колесом машины. Холодный асфальт схватывается за счет испарения растворителя и работает при температуре до −10 °C
    Он продается готовым в мешках по 25 кг: открыл, высыпал, утрамбовал. На 1 м² при слое 5 см уходит около 100 кг, то есть 4 мешка. Движение по отремонтированному участку открывают сразу после трамбовки
    Самосвал на 20 тонн везет около 8,5 м³ уплотненной смеси - этого хватает на 170 м² покрытия слоем 5 см. Горячую смесь надо уложить за 2-3 часа, пока она не остыла ниже 120 °C, поэтому объем заказа согласуют с темпом укладки

    Поставьте этот калькулятор себе на сайт Бесплатный виджет для строительного магазина или подрядчика: вставляется одной строкой, считает в браузере клиента. Нужен свой калькулятор под ваши материалы и цены - сделаем
