Калькулятор сметы

Собирает локальную смету по правилам сметного дела: прямые затраты, накладные расходы и сметную прибыль от фонда оплаты труда, понижающий коэффициент, непредвиденные и НДС. Все цены - только ваши: базы расценок мы принципиально не ведем

МДС 81-33.2004 НР и СП по 13 видам работ Понижающий коэффициент Печать и PDF

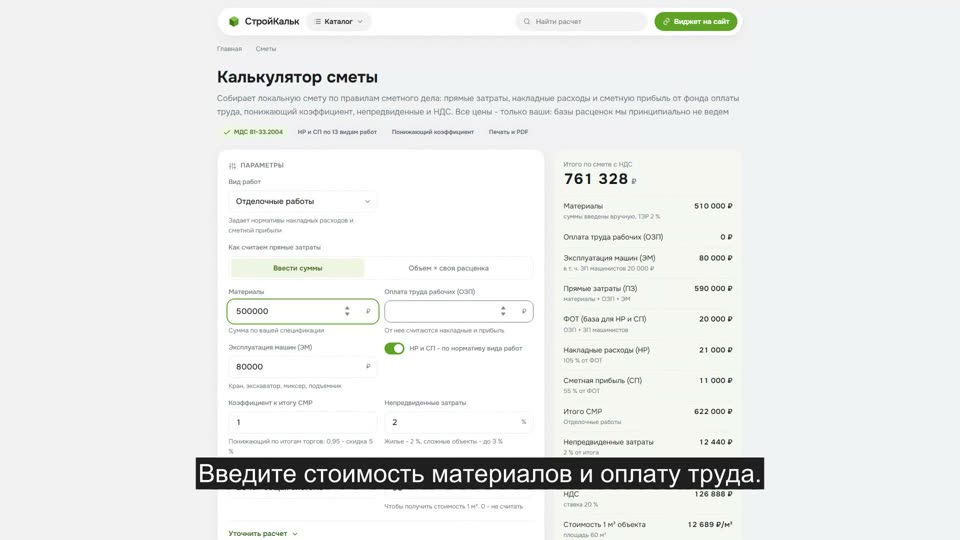

Параметры
Задает нормативы накладных расходов и сметной прибыли
Сумма по вашей спецификации
От нее считаются накладные и прибыль
Кран, экскаватор, миксер, подъемник
Ваша цена - базы расценок мы не ведем
%
От ФОТ (ОЗП + зарплата машинистов)
%
Тоже от ФОТ
Понижающий по итогам торгов: 0,95 - скидка 5 %
%
Жилье - 2 %, сложные объекты - до 3 %
м²
Чтобы получить стоимость 1 м². 0 - не считать
Уточнить расчет
%
Доставка и складирование материалов: обычно 2-5 %
%
Входит в ФОТ, с нее тоже берут НР и СП
%
ГСН 81-05-02-2007: для средней полосы 0,8-3 % в зависимости от работ
Структура сметной стоимости СМРПЗ 63 %НР 24 %СП 13 %
Итого по смете с НДС
-
    Своей базы расценок мы не ведем: все суммы и цены вводите вы. Нормативы накладных расходов и сметной прибыли даны по МДС 81-33.2004 и приказам Минстроя (№ 812/пр и № 774/пр) - для укрупненной оценки. Для сметы, которая пойдет в госэкспертизу, нужны актуальная база ГЭСН/ФЕР, индексы пересчета Минстроя на текущий квартал и сметная программа

    Как составить смету в калькуляторе

    Как пользоваться калькулятором

    1. Выберите вид работ

      От него зависят нормативы накладных расходов и сметной прибыли: у отделки они одни, у монтажа металлоконструкций - другие

    2. Введите прямые затраты

      Материалы, оплату труда рабочих и эксплуатацию машин - суммой или через объем работ и свои расценки за единицу. Цены только ваши: базы расценок мы не ведем

    3. Проверьте НР и СП

      По умолчанию берутся нормативы по виду работ. Если заказчик утвердил свои проценты - переключите на ручной ввод

    4. Добавьте коэффициенты и лимитированные затраты

      Понижающий коэффициент по итогам торгов, зимнее удорожание, непредвиденные затраты, ставку НДС

    5. Заберите результат

      Итог с НДС и без, структура сметной стоимости, стоимость квадратного метра. Расчет печатается в PDF и открывается по ссылке - можно отправить заказчику

    Формула сметного расчета

    Смета - не "площадь × цена за метр". Это цепочка, в которой каждая следующая величина начисляется на строго определенную базу. Перепутать базу - значит ошибиться в разы

    Шаг 1. Прямые затраты (ПЗ). Все, что можно отнести к конкретной работе:

    ПЗ = Материалы × (1 + ТЗР) + ОЗП + ЭМ, где ОЗП - оплата труда рабочих, ЭМ - эксплуатация машин и механизмов, ТЗР - транспортно-заготовительные расходы на материалы (обычно 2-5 %: доставка, разгрузка, складирование)

    Шаг 2. Фонд оплаты труда (ФОТ). Это база для двух следующих начислений:

    ФОТ = ОЗП + ЗПМ, где ЗПМ - зарплата машинистов, "спрятанная" внутри эксплуатации машин (обычно 20-30 % от ЭМ)

    Шаг 3. Накладные расходы и сметная прибыль

    НР = ФОТ × ннр и СП = ФОТ × нсп. Нормативы зависят от вида работ: у отделки НР = 105 % и СП = 55 %, у монтажа металлоконструкций - 90 % и 85 %, у сборного железобетона - 130 % и 70 %. Полная таблица ниже

    Шаг 4. Итог. СМР = ПЗ + НР + СП. Дальше - коэффициент к итогу (понижающий по результатам торгов), зимнее удорожание, непредвиденные затраты и в самом конце НДС:

    Итого = (СМР × K + зимнее) × (1 + непредвиденные) × (1 + НДС)

    Ключевое правило, из-за которого сметы и переделывают: НР и СП считаются от ФОТ, а не от прямых затрат и не от итога. Это норма МДС 81-33.2004, и она же - самая частая ошибка в "сметах", которые присылают подрядчики в Excel

    Пример расчета: смета на отделку квартиры 60 м²

    Задача. Отделочные работы. Материалы - 500 000 ₽, оплата труда рабочих - 300 000 ₽, эксплуатация машин (подъемник, штроборез, миксер) - 80 000 ₽. ТЗР 2 %, зарплата машинистов 25 % от ЭМ, непредвиденные 2 %, НДС 20 %

    Прямые затраты. Материалы с ТЗР: 500 000 × 1,02 = 510 000 ₽. ПЗ = 510 000 + 300 000 + 80 000 = 890 000 ₽

    ФОТ. Зарплата машинистов: 80 000 × 25 % = 20 000 ₽. ФОТ = 300 000 + 20 000 = 320 000 ₽

    Накладные и прибыль. Для отделочных работ НР = 105 %, СП = 55 %. НР = 320 000 × 1,05 = 336 000 ₽. СП = 320 000 × 0,55 = 176 000 ₽

    Итого СМР. 890 000 + 336 000 + 176 000 = 1 402 000 ₽. Структура: прямые затраты 63 %, накладные 24 %, прибыль 13 %

    Лимитированные затраты и НДС. Непредвиденные 2 %: 1 402 000 × 0,02 = 28 040 ₽. Итого без НДС: 1 430 040 ₽. НДС 20 %: 286 008 ₽. Итого по смете: 1 716 048 ₽, то есть 28 601 ₽ за м² при площади 60 м². Доля материалов в смете - 35,7 %

    А если торги. Подрядчик выиграл со скидкой 10 % - коэффициент 0,9. СМР становится 1 261 800 ₽, а итог с НДС - 1 544 443 ₽

    Как выглядит смета на строительные работы: образец

    Локальный сметный расчет - это таблица позиций и блок итогов под ней. Форма утверждена приказом Минстроя № 421/пр, но для частного заказчика достаточно той же структуры в свободном виде. Вот образец на ту же отделку:

    Шифр расценкиНаименование работ и затратЕд. измКол-воЦена за ед., ₽Стоимость, ₽
    1ГЭСН 15-02-016Штукатурка стен по маякамм²1801 100198 000
    2ГЭСН 15-04-005Шпаклевка стен и потолков в два слоям²240500120 000
    3ГЭСН 15-06-001Окраска водоэмульсионными составамим²24035084 000
    4ГЭСН 10-04-011Перегородки из ГКЛ по металлокаркасум²401 60064 000
    5ГЭСН 11-01-011Устройство стяжки пола, 50 ммм²601 25075 000
    6ГЭСН 11-01-027Укладка керамогранита на полм²252 80070 000
    7ГЭСН 11-01-036Укладка ламината с подложкойм²351 00035 000
    8ГЭСН 10-06-020Установка плинтусапог. м9520019 000
    9ГЭСНм 08-02-395Электромонтажные работы (точки)шт601 800108 000
    10ГЭСН 16-01-001Разводка водоснабжения и канализациишт86 00048 000
    11ГЭСН 10-01-039Установка межкомнатных дверейшт512 00060 000
    12ГЭСН 46-04-001Погрузка и вывоз строительного мусорат61 5009 000
    Итого прямые затраты (ПЗ)890 000
    Накладные расходы, 105 % от ФОТ336 000
    Сметная прибыль, 55 % от ФОТ176 000
    Итого СМР1 402 000
    Непредвиденные затраты, 2 %28 040
    НДС 20 %286 008
    Всего по смете1 716 048

    Цены в колонке "за единицу" - условные, из этого же примера: своей базы расценок мы не ведем и не советуем брать чужие цифры из интернета. Реальные расценки берут либо из ГЭСН/ФЕР с индексом пересчета на текущий квартал, либо из коммерческих предложений подрядчиков

    Накладные расходы и сметная прибыль по видам работ

    Нормативы даны в процентах от фонда оплаты труда - то есть от суммы зарплаты рабочих и машинистов. Обратите внимание на разброс: у монтажа металлоконструкций сметная прибыль почти равна накладным, а у земляных работ она вдвое меньше

    Нормативы накладных расходов и сметной прибыли по видам работ (МДС 81-33.2004)
    Вид работ НР, % от ФОТ СП, % от ФОТ Что входит
    Земляные работы (механизированные) 95 50 разработка грунта экскаватором, обратная засыпка
    Бетонные и железобетонные монолитные конструкции 105 64 фундаменты, плиты, колонны, стены
    Сборные железобетонные конструкции 130 70 монтаж плит, панелей, перемычек
    Каменные работы (кладка) 98 64 кирпич, газоблок, керамические камни
    Монтаж металлических конструкций 90 85 балки, фермы, колонны, каркасы
    Деревянные конструкции 118 63 стропила, обрешетка, каркас, полы по лагам
    Кровельные работы 120 65 металлочерепица, профнастил, мягкая кровля
    Полы 123 75 стяжка, наливной пол, плитка, ламинат
    Отделочные работы 105 55 штукатурка, шпаклевка, покраска, обои
    Санитарно-технические работы 128 83 водопровод, канализация, отопление
    Электромонтажные работы 95 65 кабель, щиты, розетки, освещение
    Ремонтно-строительные работы 95 50 общеотраслевой норматив для ремонта
    Благоустройство и озеленение 95 50 дорожки, брусчатка, газон, ограждения

    Понижающий коэффициент и лимитированные затраты

    Понижающий коэффициент появляется после торгов: подрядчик выиграл дешевле начальной цены, и вся смета пересчитывается пропорционально. Формула простая - K = цена контракта ÷ НМЦК. Коэффициент применяют к итогу СМР, а не к отдельным строкам: нельзя "уронить" материалы и оставить прибыль нетронутой

    Зимнее удорожание (ГСН 81-05-02-2007) компенсирует потери зимой: обогрев бетона, снегоочистку, снижение производительности. Для средней полосы это 0,8-3 % от СМР в зависимости от вида работ. Летом строку не включают вовсе

    Непредвиденные затраты - 2 % для жилых и общественных зданий, до 3 % для сложных объектов. Это резерв на то, чего нельзя было увидеть в проекте: скрытые дефекты, изменения по ходу работ

    Временные здания и сооружения (бытовки, склады, ограждение) - по ГСН 81-05-01-2001, обычно 1-3 % от СМР. Для ремонта квартиры эта строка не нужна, для стройки с нуля - обязательна

    Частые ошибки в смете

    Частые вопросы

    Порядок такой: прямые затраты (материалы + оплата труда рабочих + эксплуатация машин) → накладные расходы и сметная прибыль от фонда оплаты труда → итого СМР → коэффициенты, зимнее удорожание, непредвиденные → НДС. Считать "на глазок" от площади нельзя: у отделки в стоимости почти нет машин, а у монолита они дают четверть сметы
    Смотрите на структуру, а не на итог. Первая треть строк - прямые затраты, дальше идут НР и СП, начисленные на ФОТ (а не на всю смету - это главная ловушка при чтении). Потом лимитированные затраты: временные здания, зимнее удорожание, непредвиденные. И только в конце НДС. Если НР и СП посчитаны от прямых затрат - смета завышена в разы
    Это таблица: № позиции, шифр расценки (ГЭСН или ФЕР), наименование работ, единица измерения, количество, цена за единицу и стоимость. Под таблицей - итоги: ПЗ, НР, СП, всего СМР, НДС. Образец такой таблицы - ниже на этой странице, его можно взять за основу
    Понижающий коэффициент - это результат торгов: K = цена контракта ÷ начальная максимальная цена. Если НМЦК была 1,4 млн, а подрядчик выиграл за 1,26 млн, коэффициент = 1,26 ÷ 1,4 = 0,9. Его применяют к итогу СМР до начисления НДС и лимитированных затрат. Введите свое значение в поле "Коэффициент к итогу" - калькулятор пересчитает всю смету
    Накладные расходы - то, что подрядчик тратит, но не может отнести к конкретной работе: зарплата ИТР, охрана труда, содержание офиса и техники, вывоз мусора. Сметная прибыль - средства на развитие и налоги, то есть заработок подрядчика. Обе начисляются на фонд оплаты труда (ОЗП + зарплата машинистов), а не на всю смету. Нормативы по видам работ - в таблице ниже
    Форма локального сметного расчета - приложение к приказу Минстроя № 421/пр. Шапка: наименование стройки, объект, основание (проект), сметная стоимость, составитель и проверяющий. Дальше таблица расценок, затем итоги по разделам и общий итог. Для частного заказчика хватит той же таблицы в свободной форме, но структура ПЗ → НР → СП → НДС остается
    Локальный - на один вид работ или один конструктив: "кладка стен", "отделка квартиры". Объектный собирает локальные по одному объекту. Сводный сметный расчет - итог по всей стройке: он включает объектные сметы и 12 глав, от подготовки территории до содержания дирекции и проектных работ. Калькулятор выше считает локальную смету - с нее все и начинается
    Если подрядчик на общей системе налогообложения - да, 20 % начисляется на итог сметы после всех коэффициентов. Если на УСН - НДС не начисляется, но в смету включают компенсацию НДС по материалам и услугам (иначе подрядчик платит этот налог из своей прибыли). Поставьте ставку 0 % и добавьте компенсацию отдельной строкой
    Двумя способами. Погрузка и вывоз мусора расценивается отдельными позициями ГЭСН (по массе или объему в м³) и попадает в прямые затраты. А вот уборка мусора внутри объекта обычно уже сидит в накладных расходах - включать ее отдельной строкой значит считать дважды. Для ремонта квартиры проще заложить вывоз отдельной суммой в материалы: контейнер 8 м³ считают по факту

    Поставьте этот калькулятор себе на сайт Бесплатный виджет для строительного магазина или подрядчика: вставляется одной строкой, считает в браузере клиента. Нужен свой калькулятор под ваши материалы и цены - сделаем
